Китайская компания Goldwind Technology выиграла тендер на поставку оборудования для ветроэнергетического проекта мощностью 500 МВт компании China Resources за 640 млн юаней
2026-07-13 11:34
В избр.

Репортаж от Wedoany,Платформа электронной коммерции China Resources опубликовала «Объявление о результатах предварительного отбора кандидатов на поставку товаров и услуг для ветроэнергетического проекта мощностью 500 МВт в городе Толи, округ Тачэн, компании China Resources New Energy — ветрогенераторы (включая анкерные болты и анкерные плиты)». Компания Goldwind Technology стала первым кандидатом с ценой предложения в 640 млн юаней.

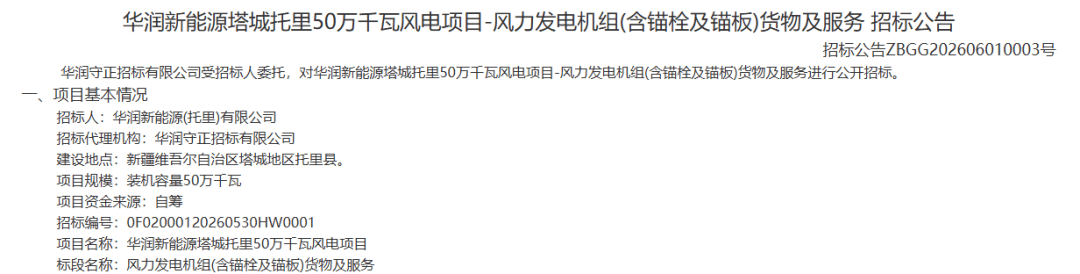

Проект расположен в уезде Толи, округ Тачэн, Синьцзян-Уйгурский автономный район. Общая установленная мощность составляет 500 МВт. Требуется, чтобы мощность одной установки превышала 8,35 МВт, но не превышала 10,0 МВт. Допускается смешанная конфигурация, при этом количество типов установок в смешанной конфигурации не должно превышать двух, а общее количество ветрогенераторов — не более 60 единиц. Параметры сертификации предлагаемых моделей должны соответствовать классу турбулентности B, среднегодовой скорости ветра не менее 8 м/с при стандартной плотности воздуха (на высоте ступицы ветрогенератора), классу безопасности IEC I (максимальная скорость ветра, повторяющаяся раз в 50 лет при стандартной плотности воздуха, не менее 50 м/с), средней площади ометания на киловатт по всей площадке не менее 3,80 м²/кВт, диаметру ротора не более 222 м, минимальному расстоянию от конца лопасти до земли не менее 10 м. Башня выполнена из стали.

План поставок: первые 10 комплектов анкерных болтов, анкерных плит и проектной документации должны быть доставлены до 30 сентября 2026 года; вторая партия из 30 комплектов — до 31 марта 2027 года; оставшиеся — до 30 апреля 2027 года. Первые 10 комплектов ветрогенераторов (включая 5 комплектов такелажного оборудования) должны быть доставлены до 31 мая 2027 года; вторая партия из 20 комплектов — до 31 июля 2027 года; оставшиеся — до 31 сентября 2027 года. Техническая документация должна быть доставлена до 31 октября 2027 года. Случайные инструменты и запасные части — до 30 ноября 2027 года. Конкретные сроки поставки определяются письменным уведомлением о начале производства.

Эта новость является результатом компиляции и перепечатки информации из глобального Интернета и стратегических партнеров. Она предназначена только для читателей. Если у вас возникнут какие-либо нарушения или другие проблемы, пожалуйста, своевременно сообщите нам. Этот сайт изменить или удалить ее. Перепечатка этой статьи без официального разрешения строго запрещена.электронная почта:news@wedoany.com
Связанные продукты
Последние новости
1
Французская компания VINCI продвигает технологии «островов прохлады» и низкоуглеродного бетона
2
Национальная комиссия по планированию столицы США предварительно одобрила 250-футовую мемориальную арку Трампа
3
Компания SOCOTEC привлечена для оказания технических услуг по проекту переоборудования здания, являющегося памятником архитектуры II категории в Лондоне, в 11 квартир
4
Кенийская Angani подключилась к хабу LINX Nairobi
5
Британская инвестиционная компания CapitalRise выделила 5,5 млн фунтов стерлингов на развитие таунхауса в Белгравии
6
Рабочая группа Великобритании по водоснабжению способствует продвижению 18 771 нового жилья
7
Американская компания Prologis планирует построить дата-центр мощностью 99 МВт в Сан-Хосе, Калифорния
8
Британская компания euNetworks запустила новую оптоволоконную линию протяженностью 1057 км между Германией и Италией
9
Председатель совета директоров China Railway Group Чэнь Вэньцзянь посетил с инспекцией Куньминский отряд по туннельному аварийно-спасательному обеспечению China Railway Group №2
10
Американская компания WhiteFiber достигла пропускной способности 111,2 Тбит/с в межцентровой сети передачи данных на расстоянии 83 км, коммерческое внедрение запланировано на третий квартал
