Успешно завершена установка крышки турбины блока №7 проекта четвертой очереди ТЭС «Лохэ» в Хуайнане (2×1000 МВт, сверхкритические параметры пара, вторичный промежуточный перегрев)

2026-06-29 14:19
В избр.

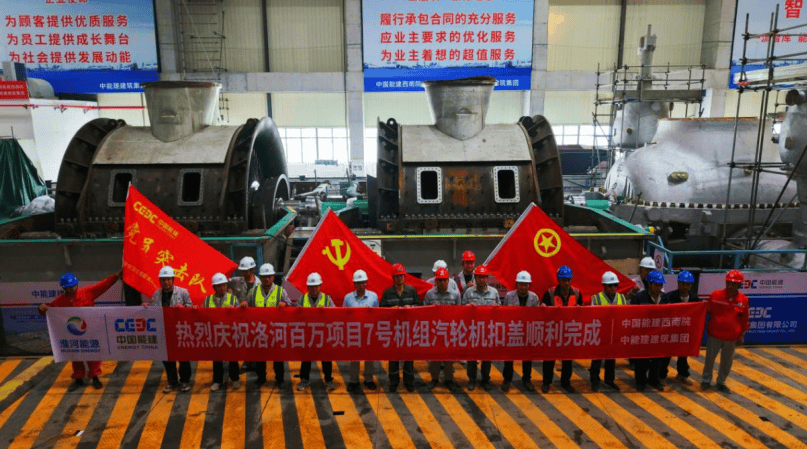

Репортаж от Wedoany,28 июня в 10:28 утра, после точной установки верхней половины цилиндра низкого давления, была успешно завершена установка крышки турбины блока №7 проекта четвертой очереди ТЭС «Лохэ» в Хуайнане (2×1000 МВт, сверхкритические параметры пара, вторичный промежуточный перегрев), реализуемого компанией China Energy Engineering Group Construction Co., Ltd. Достижение этой важной вехи знаменует собой выход работ по монтажу корпуса турбины на финишную прямую, закладывая прочную основу для последующей наладки подсистем блока и его своевременного ввода в эксплуатацию.

I. Тщательная организация работ по установке крышки турбины, завершенная с первой попытки

Установка крышки турбины является одной из ключевых операций в строительстве тепловых электростанций, предъявляющей самые высокие требования к технологии и качеству. Этот процесс, называемый «коронацией» турбины, напрямую влияет на безопасную и стабильную работу блока после ввода в эксплуатацию. Для обеспечения успешной установки с первой попытки проектный отдел руководствовался принципами предварительного планирования, следования утвержденным схемам и строгого контроля процесса. Был заранее разработан специальный план работ, четко распределены обязанности и сроки на каждом этапе, а также проведена тщательная подготовка всего процесса установки крышки.

С 15 по 18 июня проектный отдел активно взаимодействовал с заказчиком и органами надзора за качеством, успешно проведя проверку качества перед установкой крышки. В ответ на замечания и требования по доработке, выявленные в ходе проверки, отдел незамедлительно разработал специальный план корректирующих мероприятий с обратным отсчетом сроков и закреплением ответственности за конкретными лицами. Были скоординированы работы по завершению оставшихся задач, включая участок от нижней части цилиндра до первой опорной подвески. К 25 июня все недостатки были устранены, и блок успешно прошел повторную проверку и приемку, что устранило все препятствия для официальной установки крышки.

28 июня в 8:00 утра на площадке 17-метровой отметки машинного зала проектный отдел провел совещание по технике безопасности и технологическому инструктажу перед установкой крышки турбины. Были подробно разъяснены технологическая последовательность, точки риска и ключевые моменты контроля качества, чтобы каждый участник строительства четко понимал требования к работе и владел необходимыми приемами. От утверждения плана до технического инструктажа, от обучения персонала до проверки инструментов — каждый этап был тщательно подготовлен, чтобы исключить любые сбои.

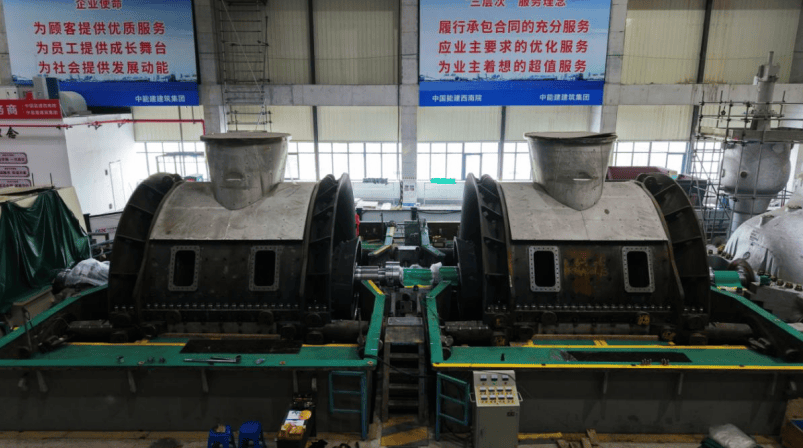

В процессе установки крышки строители строго следовали инструкциям по эксплуатации, последовательно выполнив более десяти операций: очистку цилиндра низкого давления и внутренних компонентов, установку нижней половины цилиндра низкого давления, установку нижних половин диафрагм и обойм направляющих лопаток со стороны регулирования и генератора, установку нижних половин пятой и шестой диафрагм, установку и позиционирование ротора низкого давления с определением значения K, установку верхних половин обойм направляющих лопаток и диафрагм, установку верхней половины цилиндра низкого давления, горячую затяжку болтов горизонтального разъема и, наконец, установку верхней половины внешнего цилиндра низкого давления. Весь процесс прошел безопасно и контролируемо, качество соответствовало требованиям, все технические данные соответствовали нормам и требованиям завода-изготовителя, что позволило успешно завершить установку крышки с первой попытки.

II. Мастерство и качество: создание эталонного угольного энергоблока

Турбина блока №7, на которой проводилась установка крышки, является сверхкритической паровой турбиной с вторичным промежуточным перегревом, одновальной, с пятью цилиндрами (цилиндр сверхвысокого давления, цилиндр высокого давления, цилиндр среднего давления и два цилиндра низкого давления), четырьмя выхлопами, одиннадцатью регенеративными отборами и конденсацией. Она состоит из пяти модулей и является основным оборудованием всего блока. В данном блоке применяется ведущая в мире технология сверхкритических параметров пара с вторичным промежуточным перегревом, которая считается «потолком» эффективности угольной энергетики, поднимая эффективность использования энергии на новую высоту.

Давление свежего пара в блоке превышает 31 МПа, температура — 600°C. Благодаря добавлению цилиндра сверхвысокого давления реализован двойной цикл промежуточного перегрева пара. По сравнению с традиционными блоками с однократным промежуточным перегревом, расход угля на выработку 1 кВт·ч электроэнергии снижен примерно на 15 граммов. Проектный нормативный расход угля на отпущенный кВт·ч составляет всего 256 г/кВт·ч, что лучше стандарта в 270 г/кВт·ч, установленного новым планом действий по модернизации угольной энергетики, и приближается к текущему лучшему показателю в стране. Применение более 10 инновационных технологий, таких как частотное регулирование лопаток дутьевых вентиляторов и высокоэффективная интегрированная система десульфурации и обеспыливания, позволяет контролировать концентрацию выбросов твердых частиц, диоксида серы и оксидов азота на уровне ниже 0,3 мг/м³, 1,9 мг/м³ и 13,2 мг/м³ соответственно, что соответствует уровню «почти нулевых выбросов».

Проект четвертой очереди ТЭС «Лохэ» является ключевым энергетическим проектом 14-й пятилетки провинции Аньхой и первым угольным энергоблоком мощностью в миллион киловатт, контролируемым Huaihe Energy Holding Group. Общий объем динамических инвестиций составляет 7,57 млрд юаней. Проект строится на месте выведенных из эксплуатации блоков первой очереди, что не требует дополнительного отвода земель. Планируется, что два блока будут введены в эксплуатацию последовательно в конце 2026 года и начале 2027 года. К тому времени общая установленная мощность электростанции возрастет с 1900 МВт до 3900 МВт, а годовая выработка электроэнергии, как ожидается, достигнет 18 млрд кВт·ч, при этом более 10 млрд кВт·ч будет передаваться в энергосистему провинции Аньхой, что сделает станцию важным источником энергоснабжения для Восточно-Китайской энергосистемы.

III. Преемственность поколений: «Железная бригада» энергостроителей начинает новый этап

Строительство ТЭС «Лохэ» началось в 1982 году и было ключевым проектом шестой пятилетки КНР. Более сорока лет назад строители China Energy Engineering Group Construction Co., Ltd. возвели здесь первую очередь ТЭС «Лохэ» (два блока по 300 МВт), которые на тот момент были блоками с наибольшей единичной мощностью в провинции Аньхой. В ходе этой работы была выкована корпоративная культура «единство и борьба, самоотверженность, готовность к конкуренции, смелость быть железной бригадой», а также установлены «четыре правила»: не считаться со временем, не выдвигать условий, не думать о вознаграждении, не идти на компромиссы. Были достигнуты блестящие результаты: своевременный ввод блока №1 и ввод блока №2 на 168 дней раньше установленного государством срока, что принесло «железной бригаде» энергостроителей широкую известность.

В 1999 и 2007 годах компания последовательно построила вторую и третью очереди ТЭС «Лохэ», развив и обогатив философию «четырех точностей» и культуру «высочайшего качества». В 2024 году компания выиграла тендер на проект четвертой очереди ТЭС «Лохэ», вернувшись на прежнее место, чтобы возродить традиции и начать новый путь. От 300 МВт до 1000 МВт, от первой до четвертой очереди — меняются мощность блоков и уровень технологий, но неизменными остаются стремление энергостроителей к постоянному совершенствованию и мастерству, а также боевой дух «железной бригады», готовой побеждать любые трудности.

China Energy Engineering Group Construction Co., Ltd. отвечает за строительно-монтажные работы блока №7, части общестанционных систем, дымовой трубы и градирен. Контрактный срок реализации проекта составляет 24 месяца. С начала строительства 25 декабря 2024 года весь персонал проектного отдела, нацелившись на ввод блока в эксплуатацию к концу октября 2026 года (на 2 месяца раньше контрактного срока), придерживается рабочего стиля, характеризующегося добросовестностью, скрупулезностью и оперативностью, и прилагает все усилия для продвижения строительства.

IV. Нацеленность на результат: финишный рывок к вводу в эксплуатацию

Успешная установка крышки турбины является важной вехой в строительстве проекта и одновременно новой отправной точкой. На следующем этапе проектный отдел продолжит неуклонно следовать цели ввода в эксплуатацию, координируя завершение монтажных работ и пусконаладочные работы, строго контролируя безопасность и качество, стремясь создать эталонный проект для блоков мощностью в миллион киловатт.

Все участники строительства проекта продолжат и разовьют «дух Лохэ», с еще большим энтузиазмом, более практичным подходом и более эффективными мерами будут продвигать строительство на высоком уровне, с высоким качеством и высокой эффективностью, обеспечивая своевременный ввод блоков в эксплуатацию. Тем самым они внесут вклад в оптимизацию энергетической структуры и экономическое и социальное развитие провинции Аньхой, на деле демонстрируя свою миссию и ответственность в строительстве предприятия мирового класса. (China Energy Engineering Group Construction Co., Ltd., Янь Кайлинь)

Данный материал скомпилирован платформой Wedoany. При цитировании материалов, созданных с помощью искусственного интеллекта (ИИ), необходимо обязательно указывать источник — «Wedoany». В случае выявления нарушения прав или иных проблем просим своевременно информировать нас. Сайт оперативно внесёт изменения или удалит материал.Электронная почта: news@wedoany.com

Эта новость является результатом компиляции и перепечатки информации из глобального Интернета и стратегических партнеров. Она предназначена только для читателей. Если у вас возникнут какие-либо нарушения или другие проблемы, пожалуйста, своевременно сообщите нам. Этот сайт изменить или удалить ее. Перепечатка этой статьи без официального разрешения строго запрещена.электронная почта:news@wedoany.com

Связанные продукты

Автоматический выключатель в литом корпусе - Pinggao Group Smart Electric Co., Ltd.
Никель-кадмиевая аккумуляторная - Sichuan Changhong Battery Co., Ltd.
Сверхвысоковольтный силовой трансформатор типа DF-250000/500 - Jinan XD Special Transformer Co., Ltd.
OPGW - Jiangsu Zhongtian Technology Co., Ltd.
Комбинированная сотовая керамика - FUJIAN JUNGIE NEW MATERIALTECHNOLOGYCO.,LTD
Tianlang · Оффшорная фотоэлектрическая система 2.0 - Wuhan CNTSUN New Energy Co., Ltd.
Разъединитель переменного тока высокого напряжения двухколонковый горизонтально-поворотный серии GW4-40.5/72.5/126/145/170/252/363/420 - SHANDONG TAIKAI DISCONNECTORS CO., LTD.
Фарфоровый подвесной изолятор переменного тока, устойчивый к загрязнению с головкой столба (тип с тремя зонтиками①) - ShanDong High Voltage Insulator Co., Ltd.
Модуль преобразователя накопления энергии микросети - Beijing Zhiyuan Xinneng Electric Technology Co., Ltd.
HI-PRO-AEM - Hydrizon Technology (Beijing) Co., Ltd.
Зарядное устройство DC/DC мощностью 120 кВт для электромобилей - Shenzhen Increase Technology Co., Ltd.
690 Вт перерабатываемый ESP пакер - WEIQIXIN Petroleum Machinery(Tianjin) Co., Ltd.
Читайте также
GE Vernova получила заказ на газовую турбину в Малайзии, проект планируется мощностью 1,5 ГВт
2026-09-16
ePointZero из ОАЭ приобретает 90% акций Azura Power
2026-09-15
Агентство по охране окружающей среды США отменяет большинство стандартов по выбросам углерода для электростанций 2024 года
2026-09-15
HD Hyundai E&F построила в Корее теплоэлектроцентраль на СПГ мощностью 290 МВт
2026-09-14
Успешно завершена продувка котла энергоблока № 7 проекта «Лохэ миллион»
2026-09-14
Первая растопка котла энергоблока № 7 проекта «Лохэ-миллион» компании China Energy Engineering Group Construction Group прошла успешно с первого раза
2026-09-10
Американская PowerTransitions приобретает электростанцию мощностью 1,24 ГВт в Нью-Йорке
2026-09-10
Ввод в эксплуатацию энергоблока № 1 сверхкритической тепловой электростанции проекта Удангуди в Индии
2026-09-07
Того планирует строительство электростанции на двухтопливных двигателях мощностью 120 МВт, отбор подрядчиков начнётся в четвёртом квартале
2026-09-07
Южная Корея планирует продвигать инвестиции в размере 22,3 млрд долларов в газовую электростанцию мощностью 6,3 ГВт в Техасе
2026-09-07
