на системы преобразования мощности для накопителей энергии
2026-06-29 15:21
В избр.

Краткое резюме

Снижение стоимости аккумуляторных ячеек не означает автоматического и пропорционального удешевления системы преобразования мощности. Для PCS решающими становятся мощность, напряжение постоянного тока, топология, требования к сетевому коду, наличие трансформатора и КРУ, степень резервирования, климатическое исполнение, сертификация, локальная сервисная инфраструктура и условия расчётов. На российском рынке к цене оборудования добавляются валютная волатильность, логистика, страхование, испытания, документация на русском языке, пусконаладка и стоимость финансирования.

Ключевые выводы

  • Мировой рынок BESS быстро расширяется: в 2025 году введено 108 ГВт аккумуляторных накопителей, примерно на 40% больше, чем в 2024 году. Рост масштаба усиливает конкуренцию среди производителей PCS и снижает удельную стоимость стандартных платформ.
  • Средняя мировая цена BESS в 2025 году снизилась примерно до одной трети уровня 2020 года. Однако большая часть снижения связана с батарейной частью; доля PCS в общей цене проекта становится относительно более заметной.
  • Для типового крупного проекта закупочная цена PCS обычно составляет лишь часть полной стоимости AC-части. Трансформатор, КРУ, контейнеризация, кабели, управление, логистика, сертификация и ввод в эксплуатацию могут изменить итоговый бюджет на десятки процентов.
  • В России наиболее чувствительными переменными остаются курс CNY/RUB или USD/RUB, доступность расчётов, срок поставки силовых модулей, наличие локального сервиса и соответствие требованиям ЕАЭС.
  • Минимальная цена за кВт не является достаточным критерием. Заказчику необходимо сравнивать КПД по рабочей карте, перегрузочную способность, доступность, реактивную мощность, качество электроэнергии, низкотемпературное исполнение и стоимость простоев.
  • На горизонте 2026-2028 годов базовый сценарий предполагает умеренное снижение цен на стандартные PCS, но не обвальное: давление на цены будет компенсироваться требованиями к grid-forming, более высоким напряжениям DC, кибербезопасности, локальной адаптации и сервису.

Рисунок 1. Индекс средней мировой цены BESS

1. Рыночный контекст и роль PCS

PCS (Power Conversion System) — двунаправленная силовая электронная система, преобразующая постоянный ток аккумуляторной батареи в переменный ток сети и обратно. В отличие от простого инвертора, промышленный PCS включает функции управления активной и реактивной мощностью, синхронизации, защиты, поддержки напряжения и частоты, ограничения токов короткого замыкания, взаимодействия с EMS/BMS и, в современных проектах, функции grid-forming. Поэтому сравнение предложений только по номинальной мощности часто приводит к ошибочным выводам.

Рисунок 2. Глобальный ввод аккумуляторных накопителей

2. Динамика цен на PCS

Публичная статистика по фактическим контрактным ценам PCS ограничена: производители и EPC-подрядчики обычно раскрывают цену комплекса BESS, а не отдельного преобразователя. Поэтому корректная оценка должна опираться на сопоставимые технические границы. Наиболее заметное снижение наблюдается в стандартизированных контейнерных решениях большой мощности, особенно при высоком напряжении DC и серийном производстве. Наоборот, стоимость решений для слабых сетей, изолированных районов, низких температур, взрывоопасных зон или специальных сетевых кодов остаётся выше.

Сегмент PCS

Типичная конфигурация

Ценовой тренд 2024-2026

Главные причины

Крупный сетевой BESS

MW-класс, 1 500-2 000 V DC, модульная архитектура

Умеренное снижение

Масштаб, конкуренция, унификация платформ

Промышленный C&I

100 кВт-несколько МВт, часто шкафное исполнение

Стабильность / небольшое снижение

Меньший масштаб, больше интеграции на площадке

Grid-forming

Расширенные алгоритмы, повышенная перегрузка

Премия сохраняется

ПО, испытания, требования сетевого оператора

Северное исполнение

Обогрев, утепление, расширенный температурный диапазон

Снижение ограничено

Специальные компоненты и климатические испытания

Гибридные проекты

PV/ветер + BESS, сложное EMS

Зависит от проекта

Интеграция и функциональные гарантии

3. Структура себестоимости и полной стоимости поставки

Себестоимость PCS формируется не только силовыми полупроводниками. Существенную роль играют магнитные компоненты, фильтры, системы охлаждения, коммутационная аппаратура, шкафы или контейнеры, контроллеры, программное обеспечение, испытания и гарантийные резервы. Для российского проекта нужно отделять заводскую цену от полной стоимости поставки.

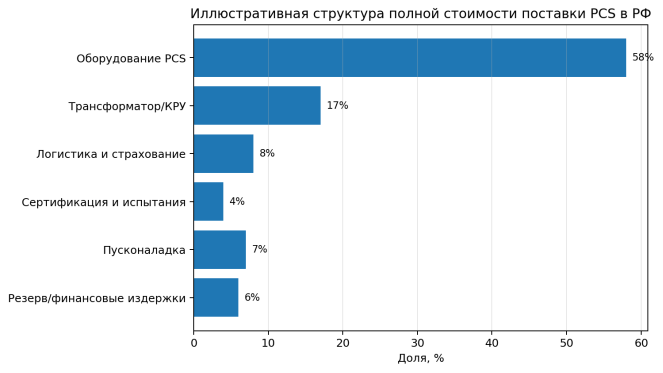

Рисунок 3. Иллюстративная структура полной стоимости поставки PCS в Россию

Компонент стоимости

Что включает

Чувствительность

Что проверять в предложении

Силовая часть

IGBT/SiC-модули, DC-link, шины, фильтры

Высокая

Производитель модулей, запас по току, ремонтопригодность

Трансформатор и КРУ

Повышающий трансформатор, ячейки, защиты

Высокая

Входит ли в цену, потери, класс изоляции, схема заземления

Охлаждение

Воздушное или жидкостное

Средняя

Дератинг при жаре/морозе, резервирование насосов/вентиляторов

Управление и ПО

Контроллер, EMS-интерфейс, сетевые функции

Высокая

Лицензии, обновления, удалённый доступ, кибербезопасность

Логистика

Море/жд/авто, страхование, перевалка

Средняя

Incoterms, маршрут, санкционные и страховые ограничения

Сертификация

EAC, испытания, документация

Средняя

Сертификат на конкретную модель, заявитель в ЕАЭС

Пусконаладка и сервис

Шефмонтаж, настройка, обучение, ЗИП

Высокая

Срок реакции, склад запчастей, удалённая диагностика

4. Россия и ЕАЭС: регуляторная и эксплуатационная специфика

Для PCS необходимо определить применимость технических регламентов не по названию продукта, а по напряжению, компоновке и назначению конкретной поставки. В типовых случаях могут применяться ТР ТС 004/2011 «О безопасности низковольтного оборудования» и ТР ТС 020/2011 «Электромагнитная совместимость технических средств». Для PCS, интегрированного в высоковольтный комплекс, дополнительно проверяются требования к машинному оборудованию, взрывозащите, пожарной безопасности, средствам измерений и отраслевым нормам. Сертификат должен охватывать точную модель, изготовителя и схему поставки.

Область

Возможное требование

Практическое влияние на стоимость

Рекомендация

Низковольтная часть

ТР ТС 004/2011

Испытания, техдосье, маркировка EAC

Проверить область действия по напряжению и составу

ЭМС

ТР ТС 020/2011

Фильтры, протоколы испытаний, документация

Требовать отчёты по гармоникам и помехоустойчивости

Климат

Исполнение для низких температур

Обогрев, утепление, дератинг

Запрашивать кривые мощности при -30/-40 °C

Сеть

Требования сетевой организации

Дополнительные алгоритмы и испытания

Закрепить в ТЗ режимы Q(U), P(f), FRT

Кибербезопасность

Политики удалённого доступа

Шлюзы, журналирование, локальные серверы

Разделить обязательные и опциональные функции

Документация

Русский язык, эксплуатационные инструкции

Перевод, адаптация, обучение

Включить в границы поставки до контракта

5. Валюта, логистика и расчёты

По официальному курсу Банка России на 25 июня 2026 года 1 USD = 74,7738 RUB, 1 EUR = 85,1823 RUB, 1 CNY = 10,9713 RUB. Эти значения применимы только как единая база сравнения. Реальная контрактная стоимость зависит от валюты платежа, банковской комиссии, даты фиксации курса, аванса, графика производства и возможной индексации.

Фактор

Механизм влияния

Риск для заказчика

Контрактная защита

CNY/RUB или USD/RUB

Переоценка импортной части

Рост рублёвой цены после аванса

Фиксация курса/коридор/хеджирование

Маршрут доставки

Перевалка, транзит, контейнерный дефицит

Срыв срока и дополнительное хранение

Альтернативный маршрут и предельный срок

Банковский канал

Комиссии и задержки

Невыполнение графика платежей

Резервный банк и согласованная валюта

Страхование

Ограничения по маршруту и грузу

Неполное покрытие рисков

Проверка исключений и выгодоприобретателя

Финансирование

Высокая стоимость капитала

Рост TCO и срока окупаемости

Сравнение поставщиков по графику платежей

6. TCO и экономика проекта

Для PCS основным показателем является совокупная стоимость владения (TCO), а для всего накопителя — LCOS. Даже разница в закупочной цене 5-8% может быть экономически несущественной, если более дорогой PCS обеспечивает лучший КПД на частичной нагрузке, меньшее число аварийных остановов, более высокую доступность и меньшие расходы на замену модулей. При частых циклах и работе на рынках системных услуг особенно важны динамический отклик, перегрузочная способность и точность управления.

Показатель

Почему важен

Как нормализовать

КПД и карта КПД

Определяет годовые потери

Сравнивать при одинаковом DC/AC напряжении и нагрузке

Доступность

Влияет на выручку и штрафы

Гарантия доступности с исключениями и методикой расчёта

MTTR

Определяет длительность простоя

Наличие ЗИП и инженеров в регионе

Срок гарантии

Перераспределяет риск отказа

Сравнивать покрытие силовых модулей и работы

Реактивная мощность

Может уменьшать активную мощность

Проверить P-Q диаграмму при разных температурах

Деградация компонентов

Увеличивает ремонтный CAPEX

Запросить ресурс вентиляторов, насосов, конденсаторов

Потребление собственных нужд

Снижает полезную энергию

Учитывать в годовом энергетическом балансе

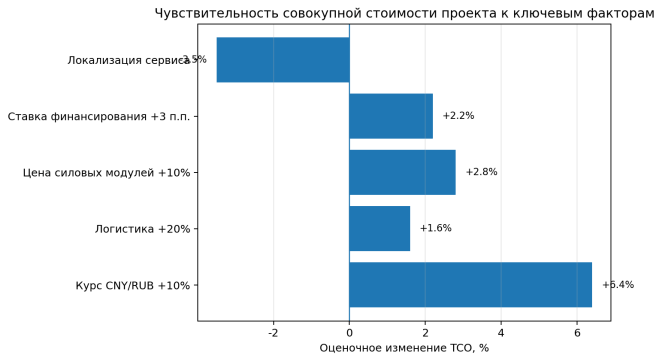

Рисунок 4. Пример чувствительности TCO

Источник: Авторская сценарная модель. Эффекты не являются универсальными и должны пересчитываться для конкретного проекта.

7. Сценарий цен на 2026-2028 годы

Базовый сценарий предполагает дальнейшее, но более медленное снижение цен стандартных PCS. Массовые платформы получат выгоду от высокой загрузки заводов и унификации, однако экономия будет частично поглощена требованиями к grid-forming, повышенной перегрузке, более сложной кибербезопасности и локальной поддержке. Для российского рынка рублёвая цена может расти даже при снижении заводской цены в валюте, если ослабнет рубль или усложнится логистика.

Сценарий

Предпосылки

Ожидаемое направление цены PCS

Главный риск

Базовый

Стабильная конкуренция, умеренное снижение компонентов

-3%...-8% за 2 года в валюте поставки

Рублёвая цена может не снизиться

Оптимистичный

Сильный избыток мощностей, стандартизация, стабильная логистика

-8%...-15%

Сжатие маржи и ухудшение сервиса

Рисковый

Дефицит силовых модулей, ограничения платежей, слабый рубль

+5%...+20% в рублях

Отсрочка проектов и рост TCO

Примечание: диапазоны являются сценарной аналитической оценкой, а не рыночной котировкой.

8. Закупочная стратегия

  • Зафиксировать единую границу сравнения: PCS-only, PCS + трансформатор, MV-skid или полностью интегрированный AC-блок.
  • Сравнивать предложения при одинаковых DC/AC напряжениях, мощности, коэффициенте мощности, температуре и высоте установки.
  • Требовать P-Q диаграммы, карту КПД, кривые дератинга, гармоники, перегрузочную способность и подтверждение grid-forming.
  • Разделить заводские испытания FAT, приёмку на площадке SAT и испытания взаимодействия с EMS/BMS.
  • Проверить применимость EAC-сертификата к точной модели, производственной площадке и поставляемой конфигурации.
  • Включить в контракт перечень критических ЗИП, сроки реакции, удалённую диагностику и условия выезда инженера.
  • Оценивать цену в рублях в нескольких валютных сценариях и учитывать стоимость капитала по графику платежей.
  • Использовать TCO/LCOS и ожидаемую стоимость недоотпуска энергии, а не только цену за кВт.

9. Основные риски

Риск

Вероятность

Воздействие

Меры снижения

Валютная волатильность

Высокая

Высокое

Коридор курса, этапные платежи, резерв бюджета

Ограничения расчётов

Средняя/высокая

Высокое

Резервный банковский маршрут

Задержка логистики

Средняя

Высокое

Буфер графика, альтернативный маршрут

Несоответствие EAC/ТЗ

Средняя

Высокое

Предконтрактный аудит документов

Отказ силового модуля

Средняя

Высокое

ЗИП, модульность, SLA сервиса

Недостаточный КПД/дератинг

Средняя

Среднее/высокое

Гарантированные кривые и штрафы

Киберриски

Средняя

Высокое

Сегментация сети, контроль удалённого доступа

Технологическое устаревание

Средняя

Среднее

Открытые протоколы, обновляемое ПО

Заключение

Рынок PCS переходит от конкуренции по минимальной цене оборудования к конкуренции по полной стоимости поставки, сетевым функциям и эксплуатационной доступности. Глобальное удешевление батарей усиливает давление на производителей PCS, но одновременно повышает требования к преобразователю как к ключевому элементу, определяющему качество подключения BESS к сети. Для России и ЕАЭС наиболее конкурентоспособными будут поставщики, способные совместить серийную платформу, прозрачную техническую границу, подтверждённое соответствие требованиям ЕАЭС, устойчивую схему расчётов, адаптацию к климату и локальный сервис. В 2026-2028 годах стандартные решения, вероятно, продолжат дешеветь в валюте производства, однако итоговая рублёвая стоимость будет определяться прежде всего курсом, логистикой, комплектностью и стоимостью финансирования.



Связанные продукты

Связанные рекомендации
ENGIE ввела в эксплуатацию в Чили проект по хранению энергии стоимостью 174 млн долларов США
2026-10-14
Китайская компания Greater Bay Technology завершила модернизацию производственной линии литиевых батарей мощностью 4 ГВт·ч и запустила производство полностью твердотельных батарей
2026-10-14
Китайская компания Trina Storage подписала новый контракт на проект хранения энергии Bramley в Великобритании; общий масштаб трёх проектов превышает 145 МВт
2026-10-14
Американская компания UNICO выпустила двунаправленный сетевой инвертор мощностью 330 кВт
2026-10-13
Австралийская компания Enerven получила контракт на строительство системы хранения энергии мощностью 1,6 ГВт·ч
2026-10-13
SECI Индии объявила тендер на проект фотоэлектрической станции мощностью 120 МВт и системы хранения энергии ёмкостью 240 МВт·ч
2026-10-13
Великобритания одобрила строительство фотоэлектрического проекта мощностью 450 МВт и системы хранения энергии мощностью 150 МВт
2026-10-12
Coca-Cola подписала долгосрочный договор купли-продажи электроэнергии для фотоэлектрического проекта с накопителями энергии мощностью 122 МВт в Болгарии
2026-10-11
17 проектов солнечной генерации и накопления энергии в Чили получили экологическое одобрение, инвестиции составили почти 4 млрд долларов США
2026-10-10
ЮАР планирует в приоритетном порядке закупить 9600 МВт мощности хранения энергии и газовой генерации
2026-10-08
Последние новости
1
FAA США планирует приобрести долю в подрядчике по контракту на обслуживание воздушного движения ASI на сумму 876 млн долларов
2
На медном месторождении Rulikha в Казахстане начато подтверждающее бурение глубиной 1500 метров
3
Экспортно-импортный банк США планирует финансировать 65% первоначальных инвестиций в горнодобывающий проект Elk Creek
4
Нидерланды планируют выделить 1 млрд евро субсидий на заполнение газовых хранилищ в 2027 году
5
Финляндия: P2X впервые закачала возобновляемый синтетический метан в газотранспортную сеть
6
На месторождении Bacalhau в Бразилии добыто 25 млн баррелей нефти
7
Plasser открывает в Австрии завод по производству путевых машин стоимостью более 60 млн евро
8
Австрийская компания Plasser & Theurer инвестировала более 60 млн евро в открытие нового завода по производству железнодорожной техники
9
Китайская судостроительная компания Guangzhou Shipyard International и China Railway Shanhaiguan Bridge Group подписали рамочное соглашение о строительстве корпусных секций
10
Канадская компания Cohere планирует приобрести американскую компанию по кибербезопасности AISLE
