Завершено расширение четвертой очереди электростанции Pioneer мощностью 580 МВт компании Basin Electric Power Cooperative
2026-08-04 16:12
В избр.

Репортаж от Wedoany,Американский энергетический кооператив Basin Electric Power Cooperative совместно со своим инженерным партнером Burns & McDonnell завершил в срок проект расширения четвертой очереди электростанции Pioneer (PGS IV), расположенной к северо-западу от Уиллистона, штат Северная Дакота. Проект представляет собой расширение мощностью 580 МВт с газовыми турбинами простого цикла и поршневыми двигателями и вышел в финал премии POWER Top Plant Award в категории газовых электростанций.

Расширение было обусловлено стремительным ростом спроса на электроэнергию в регионе Баккен. В начале 2022 года кооператив прогнозировал, что рост нагрузки превысит предыдущие оценки более чем на 300 МВт, что потребовало ввода новых генерирующих мощностей к лету 2025 года для обеспечения потребностей систем-членов и предотвращения риска невыполнения обязательств по генерации перед Региональной передающей организацией Southwest Power Pool.

Традиционный многолетний цикл разработки новой электростанции не соответствовал этим срокам. Две компании применили ускоренную программу разработки в сочетании с поэтапной моделью инжиниринга, закупок и строительства (EPC) «от открытой книги к закрытой книге» (open-to-closed book). Старший инженер-механик Basin Electric Джим Лунд отметил, что сотрудничество сторон длится более 50 лет, а партнерство со строительной дочерней компанией AZCO — более 25 лет, и долгосрочные отношения позволили адаптировать план проекта EPC к графикам и финансовым целям Basin. В объем работ AZCO вошли механический монтаж шести поршневых двигателей Wärtsilä W18V50SG мощностью 18 МВт каждый, а также двух газовых турбин Siemens Energy STG6-PAC-5000F мощностью 240 МВт каждая.

Проект продвигался по утвержденному плану. Совет директоров Basin Electric одобрил закупку газовых турбин, поршневых двигателей и повышающих трансформаторов генератора до окончательного определения общей стоимости проекта, чтобы обеспечить соблюдение сроков производства оборудования. Компания также самостоятельно реализовала параллельный проект линии электропередачи напряжением 345 кВ протяженностью 17 миль для подключения нового объекта к собственной сети.

Строительные работы начались в марте 2023 года, а через пять месяцев были установлены первые стальные конструкции. Команда заранее изготовила на площадке 3158 рулонов трубопроводов и 100 тонн конструкционной стали, а также использовала специальное оборудование для разработки мерзлого грунта. Благодаря изменению последовательности строительных задач сбои в цепочке поставок и задержки оборудования не повлияли на итоговый срок завершения — август 2025 года.

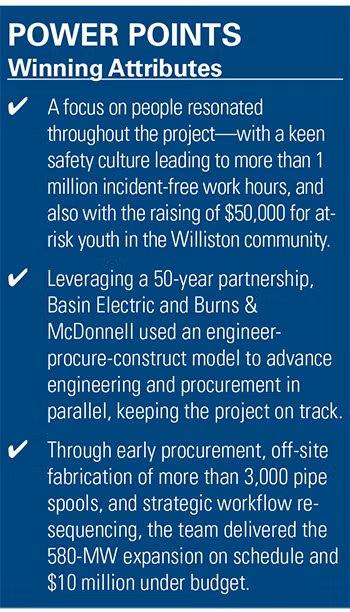

Проект потребовал интеграции двух различных технологий генерации на существующей площадке электростанции мощностью 803 МВт, что фактически означало одновременное строительство двух площадок «под ключ» на расстоянии одной мили друг от друга в условиях brownfield. Основной инженерной сложностью стала интеграция систем управления с существующей коммунальной инфраструктурой. Стороны координировали усилия Basin Electric, Burns & McDonnell, Siemens Energy и Wärtsilä по принципу «одной команды» для достижения целей проекта. В итоге стоимость расширения оказалась на 10 миллионов долларов ниже запланированного бюджета.

В области безопасности на проекте было зафиксировано более одного миллиона последовательных рабочих часов без регистрируемых инцидентов, а общий коэффициент регистрируемых инцидентов (TRIR) составил 0,54. Пиковая численность строительного персонала приближалась к 500 человек, суммарная трудоемкость превысила 1,6 миллиона человеко-часов. По словам представителей Burns & McDonnell, практика, примененная на этой площадке, заложила основу для их программы «Live Safer».

PGS IV — крупнейший проект генерации на единой площадке в Северной Дакоте за последние 40 лет. Проектная команда собрала более 50 000 долларов для молодежного центра Eckert Youth Home в поддержку подростков группы риска в сообществе Уиллистона. Старший вице-президент и главный операционный директор Basin Electric Гэвин Макколлам отметил, что проект завершен в срок и в рамках бюджета, что соответствует миссии кооператива по обеспечению энергией сельских районов Америки.

Эта новость является результатом компиляции и перепечатки информации из глобального Интернета и стратегических партнеров. Она предназначена только для читателей. Если у вас возникнут какие-либо нарушения или другие проблемы, пожалуйста, своевременно сообщите нам. Этот сайт изменить или удалить ее. Перепечатка этой статьи без официального разрешения строго запрещена.электронная почта:news@wedoany.com
Связанные продукты
Последние новости
1
Завершено расширение четвертой очереди электростанции Pioneer мощностью 580 МВт компании Basin Electric Power Cooperative
2
На Кубе два общенациональных отключения электроэнергии за 24 часа
3
Университет Пердью и John Deere совместно разрабатывают смесевое топливо на основе этанола и биодизеля для дизельных двигателей
4
Испанская Reolum передает Siemens Energy контракт на турбины для La Robla Green с инвестициями в 950 миллионов евро
5
Vita подписывает меморандум о намерениях с Otago Gold по разведке коренных месторождений в Новой Зеландии
6
Министерство энергетики и горнодобывающей промышленности Перу завершило три проекта сельской электрификации, принесших пользу 20,696 жителям
7
GreenTech начинает бурение на 8300 метров на проектах Whundo и других в Западной Австралии
8
AuKing приобретает проект тяжелых редкоземельных металлов Machinga в Малави
9
В 2026 году активизируются слияния и поглощения в сфере меди и редкоземельных металлов по всему миру: американская USA Rare Earth приобретает бразильский рудник за 2,8 млрд долларов
10
Аргентинская YMAD планирует привлечь партнера для разведки медно-золотого месторождения в Катамарке к 2026 году
Связанные рекомендации
На Кубе два общенациональных отключения электроэнергии за 24 часа
2026-08-04
Университет Пердью и John Deere совместно разрабатывают смесевое топливо на основе этанола и биодизеля для дизельных двигателей
2026-08-04
Испанская Reolum передает Siemens Energy контракт на турбины для La Robla Green с инвестициями в 950 миллионов евро
2026-08-04
Министерство энергетики и горнодобывающей промышленности Перу завершило три проекта сельской электрификации, принесших пользу 20,696 жителям
2026-08-04
Envision Energy и вьетнамская REE Energy подписали контракт на ветроэнергетический проект мощностью 200 МВт
2026-08-04
Австралийская Vanadium сотрудничает с Alcoa для оценки ванадиевых проточных батарей мощностью 50–80 МВт
2026-08-04
Американские Crusoe и Aalo введут в эксплуатацию центр обработки данных для ИИ на ядерной энергии в 2027 году
2026-08-04
Португальская PRIO протестирует безгорелочную промышленную тепловую технологию ENG8
2026-08-04
Американская компания ARC и Battelle Energy Alliance подписали соглашение о продвижении первого развертывания ARC-100
2026-08-04
Европейские водородные заправочные станции переходят на двухдавление, число станций только на 700 бар сократилось до 32
2026-08-04
